Ποντίστηκαν τα καλώδια, που κλείνουν το βρόχο διασύνδεσης Πάρου, Νάξου και Μυκόνου με το ηπειρωτικό δίκτυο, ενώ η ηλέκτρισή τους αναμένεται πριν το καλοκαίρι

Ολοκληρώνεται η Β' Φάση της διασύνδεσης

Σε στάδιο ολοκλήρωσης βρίσκεται πλέον το έργο της δεύτερης φάσης διασύνδεσης των Κυκλάδων, με το ηπειρωτικό δίκτυο ηλεκτροδότησης, καθώς Πάρος, Νάξος και Μύκονος συνδέονται πλέον τόσο μεταξύ τους, όσο και με τη Σύρο, προκειμένου να διασφαλιστεί η απρόσκοπτη παροχή ηλεκτρικού ρεύματος στα τρία νησιά.

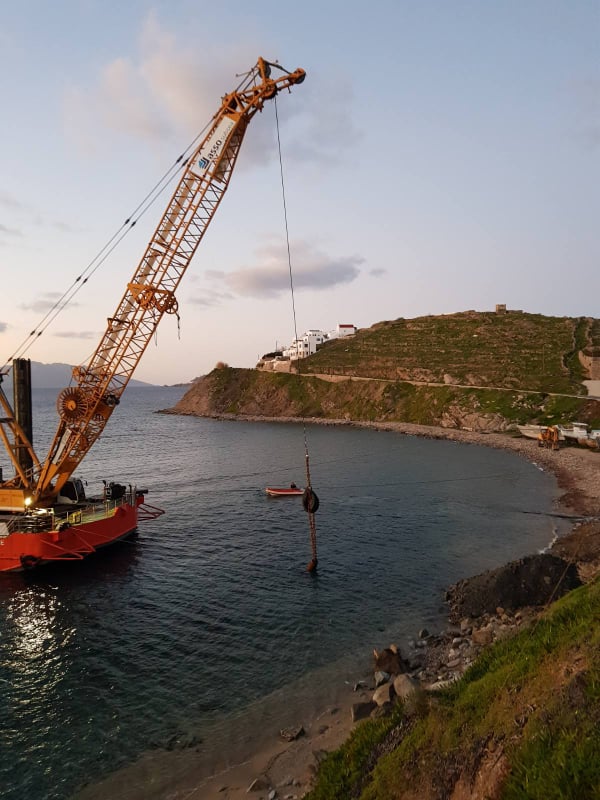

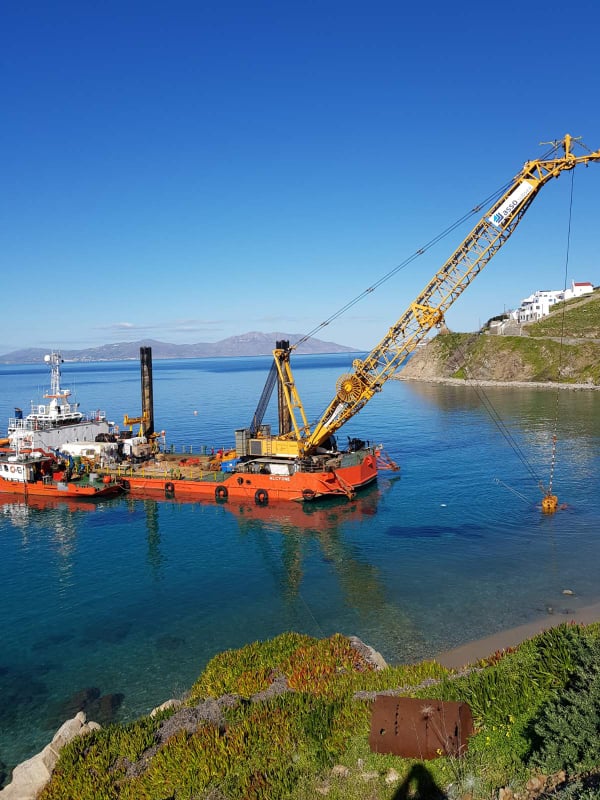

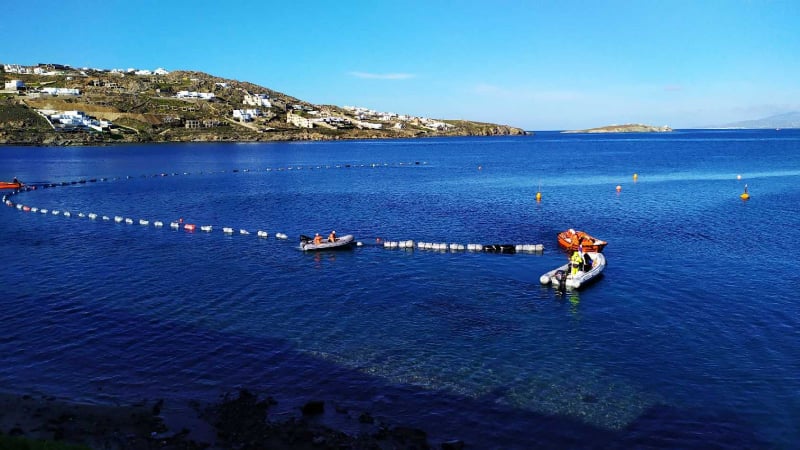

Ποντίστηκαν από την ανάδοχο κοινοπραξία εταιρειών Ελληνικά Καλώδια – Fulgor τα καλώδια, που κλείνουν το βρόχο μεταξύ Πάρου, Νάξου και Μυκόνου, εξασφαλίζοντας με αυτό τον τρόπο κατά το δυνατό αξιοπιστία και σταθερότητα στην ηλεκτροδότηση των νησιών, μέσω της διπλής τροφοδότησης, προκειμένου να περιοριστεί σχεδόν εξ ολοκλήρου η εξάρτησή τους από τους Αυτόνομους Σταθμούς Παραγωγής.

Τεχνικές προδιαγραφές του έργου

Το έργο, όπως δημοπρατήθηκε από τον ΑΔΜΗΕ, είναι «turnkey project» (έργο με το κλειδί στο χέρι) και αφορά στη μελέτη, προμήθεια και εγκατάσταση Συστήματος καλωδίων ισχύος και οπτικών ινών για δύο διασυνδέσεις, από τον Υ/Σ GIS Πάρου στον Υ/Σ GIS Νάξου και από τον Υ/Σ GIS Νάξου στον Υ/Σ GIS Μυκόνου

Σε ό,τι αφορά στη διασύνδεση της Πάρου με τη Νάξου, πλέον το νησί της Πάρου συνδέεται με το νησί της Νάξου µε τρία μονοπολικά υπόγεια καλώδια ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 300mm2 έκαστο, καθαρής ισχύος 140 MVA και ένα υπόγειο καλώδιο 24 οπτικών ινών επί της Πάρου, ένα τριπολικό υποβρύχιο καλώδιο ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 3 x 300mm2, καθαρής ισχύος 140 MVA, με ενσωματωμένο καλώδιο οπτικών ινών και τρία μονοπολικά υπόγεια καλώδια ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 300mm2 έκαστο, καθαρής ισχύος 140 MVA και ένα υπόγειο καλώδιο 24 οπτικών ινών επί της Νάξου.

Η εκτιμώμενη απόσταση μεταξύ των θέσεων προσαιγιάλωσης σε Πάρο και Νάξο είναι 7,1km.

Για τη διασύνδεση απαιτούνται επιπλέον και τα παρακάτω µήκη υπόγειων µονοπολικών καλωδίων ΕΡ 150kV, Cu/XLPE, διατοµής 300mm2, καθαρής ισχύος 140MVA:

- 3 x 3050m επί της Πάρου.

- 3 x 100m επί της Νάξου καθώς και

- εγκαταστάσεις τερματισμού των καλωδίων στα δύο άκρα

- 6 σύνδεσμοι ευθυγραμμίας για την σύνδεση των τμημάτων των υπογείων καλωδίων επί της Πάρου

- ένα καλώδιο 24 οπτικών ινών για κάθε υπόγεια διαδρομή.

Αντίστοιχα, αναφορικά με τη διασύνδεση Νάξος – Μύκονος, το νησί της Νάξου (Υ/Σ GIS Νάξου) συνδέεται με το νησί της Μυκόνου (Υ/Σ GIS Μυκόνου) µε τρία μονοπολικά υπόγεια καλώδια ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 300mm2 έκαστο, καθαρής ισχύος 140 MVA και ένα υπόγειο καλώδιο 24 οπτικών ινών επί της Νάξου, ένα τριπολικό υποβρύχιο καλώδιο ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 3 x 300mm2, καθαρής ισχύος 140 MVA, με ενσωματωμένο καλώδιο οπτικών ινών και τρία μονοπολικά υπόγεια καλώδια ΕΡ 150kV, τύπου Cu/XLPE, διατοµής 300mm2 έκαστο, καθαρής ισχύος 140 MVA και ένα υπόγειο καλώδιο 24 οπτικών ινών επί της Μυκόνου.

Η εκτιμώμενη απόσταση μεταξύ των θέσεων προσαιγιάλωσης σε Νάξο και Μύκονο είναι 44,7km.

Για τη διασύνδεση θα απαιτηθούν επιπλέον και τα παρακάτω μήκη υπόγειων µονοπολικών καλωδίων ΕΡ 150kV, Cu/XLPE, διατοµής 300mm2, καθαρής ισχύος 140MVA:

- 3 x 100m επί της Νάξου,

- 3 x 420m επί της Μυκόνου καθώς και

- εγκαταστάσεις τερματισμού των καλωδίων στα δύο άκρα

- ένα καλώδιο 24 οπτικών ινών για κάθε υπόγεια διαδρομή

Πριν τον Μάιο η ηλέκτριση

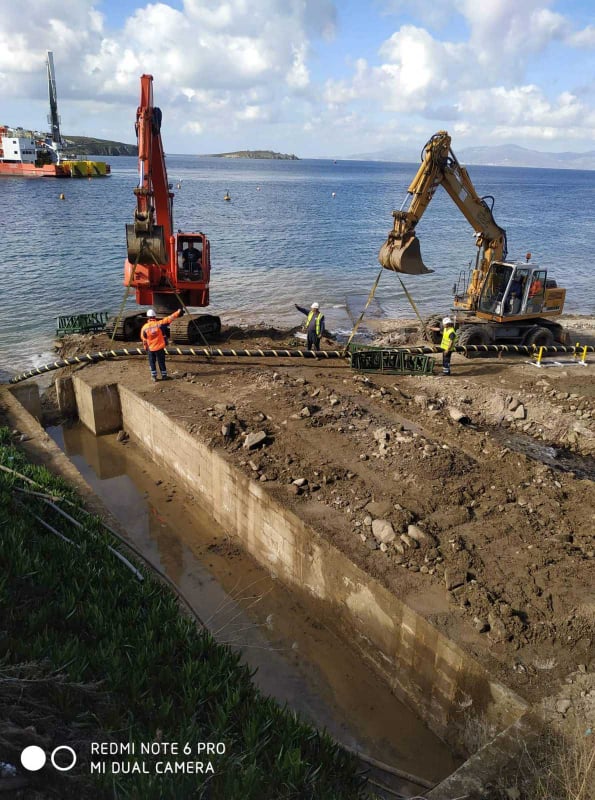

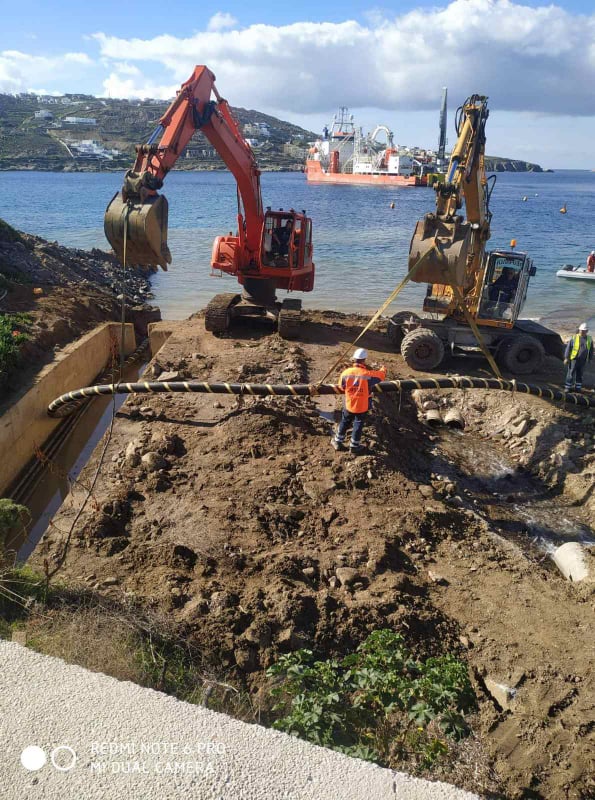

Μέχρι στιγμής, τα συνεργεία της κοινοπραξίας έχουν ολοκληρώσει την πόντιση των δύο κυρίως καλωδίων, που συνδέουν τα τρία νησιά, ενώ εκκρεμούν ακόμη οι συνδέσεις των υποθαλάσσιων καλωδίων με τα υπόγεια, έργα θωράκισης των υποθαλάσσιων καλωδίων από τα καιρικά φαινόμενα, καθώς και άλλες ακόμη τεχνικές εργασίες.

Σε κάθε περίπτωση ωστόσο, η ηλέκτριση των καλωδίων θα πραγματοποιηθεί πριν την έναρξη της τουριστικής περιόδου.

Με την ηλέκτριση των καλωδίων, αποφεύγεται το φαινόμενο των black-out, καθώς η παροχή του ρεύματος θα επαρκεί για να καλύψει τις αυξημένες ανάγκες των τριών ιδιαίτερα τουριστικών νησιών, ακόμη και στις περιόδους υψηλής επισκεψιμότητας, γεγονός που ταλαιπωρούσε κατοίκους και επισκέπτες στο παρελθόν, αφού οι Αυτόνομοι Σταθμοί Παραγωγής (ΑΣΠ) κατά περιπτώσεις δεν είχαν τη δυνατότητα να καλύψουν τις ανάγκες όταν υπήρχε πολύ υψηλή κατανάλωση, με αποτέλεσμα να υπάρχουν διακοπές ρεύματος. Επίσης, περιορίζεται αρκετά και το φαινόμενο των διακοπών ρεύματος λόγω τεχνικού προβλήματος στους ΑΣΠ.

Ταχείς ρυθμοί και υπέρβαση χρονοδιαγραμμάτων

Η Β' Φάση της διασύνδεσης προχωρά, όχι μόνο εντός χρονοδιαγράμματος, αλλά και συντομότερα απ' όσο προβλέπει το χρονοδιάγραμμα, καθώς, από την πλευρά των στελεχών της Ρυθμιστικής Αρχής Ενέργειας και του ΑΔΜΗΕ, έχει δηλωθεί ξεκάθαρα η πρόθεση για επίσπευση όλων των ενεργειών, ώστε εντός του έτους να ολοκληρωθεί και η Γ' Φάση της διασύνδεσης, που προβλέπει την πόντιση και ηλέκτριση του δεύτερου καλωδίου το οποίο θα συνδέει τη Σύρο με το Λαύριο. Υπενθυμίζεται, ότι η Γ' Φάση έχει ήδη δημοπρατηθεί, ενώ έχει υπογραφεί η σύμβαση με την ανάδοχο εταιρεία (NEXANS).

Στη συνέχεια, η ΡΑΕ και ο ΑΔΜΗΕ έχουν προγραμματίσει την έναρξη της τέταρτης φάσης του έργου, που αφορά στη διασύνδεση των Δυτικών Κυκλάδων (Σαντορίνη – Μήλος – Φολέγανδρος – Σέριφος – Σίφνος – Κύθνος).

Παρά το γεγονός, ότι ο αρχικός προγραμματισμός ήθελε το έργο των Δυτικών Κυκλάδων να προκηρύσσεται το 2021 και να ολοκληρωθεί με τη σταδιακή ηλέκτριση του καλωδίου από το 2023 έως το 2024, ο ΑΔΜΗΕ επισπεύδει τις διαδικασίες, ώστε να παραπάνω νησιά να είναι διασυνδεδεμένα με το Λαύριο έως το 2023.
