ΑΔΜΗΕ: Προχωρά η ηλεκτρική διασύνδεση και άλλων νησιών στις Κυκλάδες
- Δευτέρα, 26 Αυγούστου, 2024 - 09:38

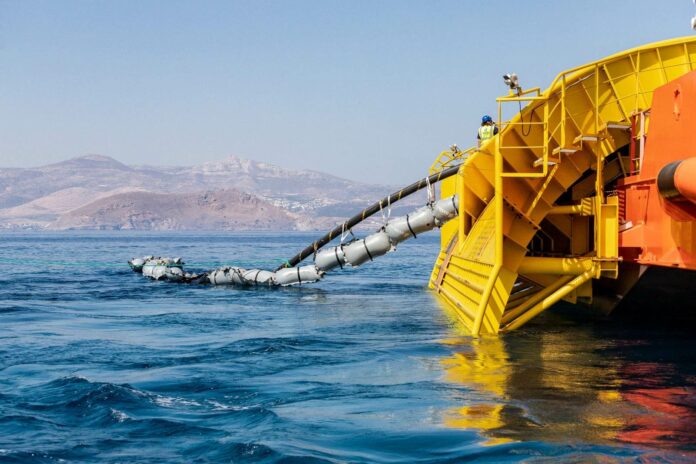

Με φουλ τις μηχανές τρέχει ο ΑΔΜΗΕ την διασύνδεση των Κυκλάδων, προκειμένου να παραδοθεί εντός του επόμενο έτους. Σε αυτή την φάση, βρίσκονται σε πλήρη εξέλιξη οι εργασίες για να γίνει η πόντιση των καλωδίων στα τμήματα Μήλος – Φολέγανδρος και Φολέγανδρος – Σαντορίνη, με την ολοκλήρωση τους να τοποθετείτε μέσα στο φθινόπωρο. Αντίστοιχή πρόοδος, σύμφωνα με πληροφορίες του ypodomes.com, υπάρχει όμως και στο σκέλος των υποσταθμών.
Ανάδοχοι είναι η ΤΕΡΝΑ και η κοινοπραξία Nari – Electromec που έχουν αναλάβει συγκεκριμένα να υλοποιήσουν το έργο των υποσταθμών σε Φολέγανδρο, Μήλο και Σέριφο.
Ειδικότερα, το πρώτο σκέλος του διαγωνισμού, το οποίο αφορά την κατασκευή των υποσταθμών σε Φολέγανδρο και Μήλο, ανάδοχος είναι η ΤΕΡΝΑ με συνολική αξία τα 40,9 εκατ. ευρώ. Στο δεύτερο σκέλος που περιλαμβάνει την κατασκευή του υποσταθμού στη Σέριφο, ανάδοχος αναδείχθηκε η κοινοπραξία των εταιρειών Nari και Electromec. Η συνολική αξία της συγκεκριμένης σύμβασης είναι 20,2 εκατ. ευρώ. Η αξία της σύμβασης ανέρχεται συνολικά στα 61,12 εκατ. ευρώ + ΦΠΑ.
Σε σχέση με τα καλωδιακά τμήματα Μήλος – Φολέγανδρος και Φολέγανδρος – Σαντορίνη, συνολικού μήκους 127 χλμ. και συμβατικού τιμήματος 150 εκατ. ευρώ, ανάδοχος είναι ο όμιλος Prysmian.
Υπενθυμίζεται ότι έχει ολοκληρωθεί η πόντιση σε Λαύριο – Σέριφος και Σέριφος – Μήλος. Ανάδοχος ήταν ο όμιλος Hellenic Cables που ανέλαβε το καλωδιακό τμήμα της διασύνδεσης Λαύριο – Σέριφος και Σέριφος – Μήλος συνολικού μήκους 170 χλμ. και συμβατικού τιμήματος 195 εκατ. ευρώ.
Το έργο
Η Δ’ φάση, ύψους 524 εκατ. ευρώ, ξεκίνησε το 2021 και περιλαμβάνει τη διασύνδεση των νησιών Θήρας, Μήλου, Φολεγάνδρου και Σερίφου με το ηπειρωτικό Σύστημα Μεταφοράς Ηλεκτρικής Ενέργειας (ΕΣΜΗΕ).
Τα έργα συγχρηματοδοτούνται από το Ταμείο Ανάκαμψης, με 165 εκατ. ευρώ, όπως επίσης και από την ΕΤΕπ. Με την ολοκλήρωσή της, θα μειωθούν οι ετήσιες εκπομπές διοξειδίου του άνθρακα κατά περίπου 150 χιλιάδες τόνους, ενώ θα δημιουργηθεί περιθώριο έως 730 MW για την ανάπτυξη νέων ΑΠΕ. Παράλληλα, θα υπάρξει σημαντική εξοικονόμηση στα κονδύλια που σε ετήσια βάση πρέπει να συγκεντρώνονται μέσω των ΥΚΩ.
Η Δ’ Φάση της ηλεκτρικής διασύνδεσης των Κυκλάδων ολοκληρώνει ένα πολυσύνθετο και μεγαλεπήβολο έργο με στόχο την ενεργειακή ενσωμάτωση του νησιωτικού συμπλέγματος στο ηπειρωτικό σύστημα, με οφέλη τόσο για τα νησιά όσο και για την εθνική οικονομία γενικότερα. Ο σχεδιασμός του έργου βασίσθηκε στα συμπεράσματα διερεύνησης εναλλακτικών ηλεκτροδότησης των Μη Διασυνδεδεμένων Νήσων (ΜΔΝ), από Επιτροπή αποτελούμενη από αρμόδια στελέχη των ΡΑΕ, ΑΔΜΗΕ, ΔΕΔΔΗΕ και ΔΕΣΦΑ.
Με την ολοκλήρωσή της διασύνδεσης των Κυκλάδων, θα μειωθούν οι ετήσιες εκπομπές διοξειδίου του άνθρακα κατά περίπου 150 χιλιάδες τόνους, ενώ θα δημιουργηθεί περιθώριο έως 730 MW για την ανάπτυξη νέων ΑΠΕ. Παράλληλα, θα υπάρξει σημαντική εξοικονόμηση στα κονδύλια που σε ετήσια βάση πρέπει να συγκεντρώνονται μέσω των ΥΚΩ.
- Εισέλθετε στο σύστημα ή εγγραφείτε για να υποβάλετε σχόλια
Διαβάστε ακόμα
- "Η Μύκονος μπαίνει σε μία νέα ενεργειακή εποχή"
20 Μαρ. 2018 - 12:03 - Ξεκίνησε η διασύνδεση με το ηπειρωτικό δίκτυο
14 Μαρ. 2018 - 6:19 - Επισπεύδεται η Γ΄ φάση της ηλεκτρικής διασύνδεσης Κυκλάδων
2 Φεβ. 2018 - 6:21 - Αισιόδοξη πορεία στην ηλεκτρική διασύνδεση Κυκλάδων
3 Μαρ. 2017 - 6:20 - Τήνος: Συζήτηση για ίδρυση πιστοποιημένης σχολής ξερολιθιάς στις Κυκλάδες
28 Νοε. 2024 - 12:31
